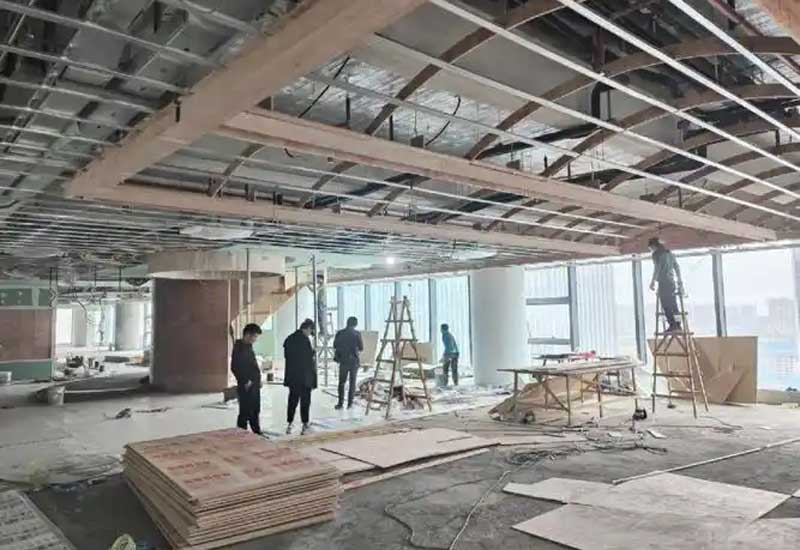

在鄭州寫字樓密集的商圈里,辦公室翻新的工期始終是企業最關心的問題 —— 畢竟,每多停工一天,就可能意味著租金損失、業務中斷的連鎖反應。從花園路的老牌寫字樓到東站附近的新商圈,裝修隊給出的工期答案往往從 “15 天” 到 “3 個月” 不等,這種差異背后藏著空間面積、改造程度、材料供應等多重變量。對鄭州企業而言,了解裝修隊的真實反饋,不是為了追求 “最快工期”,而是要明白 “合理工期” 的構成邏輯:哪些環節能壓縮,哪些步驟必須留足時間,如何在保證質量的前提下,讓辦公室早日恢復運轉。

1、面積與格局:100㎡以下 15-25 天,大空間按 “模塊” 累加
鄭州辦公室翻新的基礎工期,首先由面積決定,但不是簡單的 “線性增長”。100㎡以內的小型辦公室(如 2-3 個隔間 + 開放區),若僅做墻面刷新、地面更換、家具微調,裝修隊通常承諾 15-25 天。某裝修隊負責人透露:“金水區一家 80㎡的科技公司,我們用 18 天完成了全部工程 —— 前 3 天拆舊(保留原有隔斷框架),5 天做墻面修補和乳膠漆(分 3 遍涂刷,每遍間隔 24 小時),4 天鋪 PVC 地板(無縫焊接工藝,需晾味 3 天),最后 6 天安裝新辦公家具和燈具,每天安排 2 個班組輪班作業。”
100-300㎡的中型辦公室,工期多在 30-50 天,核心是 “分區施工”。鄭州某廣告公司 220㎡的翻新案例很典型:將空間分為 A、B 兩個區域,A 區先施工(15 天完成拆舊、水電、墻面),員工臨時在 B 區辦公;A 區完工后員工遷移,再用 15 天改造 B 區,加上最后的整體收尾 5 天,總工期 35 天,實現 “邊施工邊辦公”。300㎡以上的大型辦公室,工期按 “50㎡增加 5-7 天” 累加,因涉及消防改造(需申報審批,鄭州通常需要 7-15 天)、中央空調調整等復雜環節,某裝修隊曾為東區 500㎡辦公室翻新,僅消防報審就花了 12 天,總工期最終用了 75 天。
2、項目復雜度:“輕翻新” 與 “重改造” 差一倍
翻新項目的 “動土程度”,是工期差異的關鍵。“輕翻新”(不拆承重墻、不動主水電)的工期可控性強:墻面刷新(含基層處理)需 7-10 天(鄭州濕度大時,膩子干燥時間要延長),地面更換(如原有地磚換 SPC 鎖扣地板)需 5-8 天(含地面找平),加上家具復位 3 天,20 天內即可完工。某裝修隊的真實反饋:“經開區一家律所做‘輕翻新’,原計劃 20 天,因中途業主加了 3 個隔斷,工期延到 25 天,所以‘不變更需求’是控工期的前提。”
“重改造”(拆改隔斷、重做水電、換門窗)的工期則要翻倍。拆除環節最耗時:每 100㎡的墻體拆除(含清運建筑垃圾)需要 3-5 天(鄭州規定建筑垃圾需晚上清運,影響效率);水電改造(重新布管、穿線、驗收)需 7-10 天(含打壓測試 48 小時);若涉及新風系統、智能辦公設備安裝,還要增加 5-8 天。某裝修隊分享教訓:“二七區一家 200㎡公司要求‘全拆重改’,原計劃 45 天,因消防報批時發現新隔斷影響排煙,返工調整耽誤 10 天,最終用了 58 天。”
3、材料與團隊:“現貨 + 2 班倒” 能省 5-7 天,定制化拖慢進度
鄭州裝修市場的材料供應和施工團隊配置,直接影響工期彈性。選擇 “現貨材料” 是提速關鍵:乳膠漆選主流品牌(如多樂士、立邦)的常用色號(白色、淺灰),當天就能提貨;地板用標準尺寸(600×600mm 或 1220×2440mm),無需裁切等待。某裝修隊的高效案例:“鄭東新區一家 150㎡辦公室,我們用‘現貨 + 2 班倒’模式,白班做基礎施工,夜班處理墻面打磨、垃圾清運,比常規工期節省 6 天。”
定制化需求則是工期的 “隱形延長線”:異形隔斷(如弧形玻璃)需工廠定制,生產周期 7-15 天;LOGO 墻用特殊材質(如不銹鋼激光雕刻),從設計到安裝要 10 天左右;智能辦公系統(如燈光感應、會議預約)需提前布線調試,增加 3-5 天。裝修隊坦言:“惠濟區一家文化公司要做‘書墻式隔斷’,光等定制書架就花了 20 天,整個工期因此從 30 天拖到 50 天。” 此外,鄭州夏季的暴雨、冬季的霧霾可能影響材料運輸,經驗豐富的裝修隊會預留 3-5 天 “緩沖期”。
4、交叉作業:銜接順暢省時間,返工則 “牽一發而動全身”
辦公室翻新的工期,往往毀在 “銜接不暢” 上。拆舊與水電的銜接最關鍵:拆舊完成后需立即清理現場,水電工進場測量定位(最好同一天完成),否則耽誤 1 天,后續工序全要后延。某裝修隊的流程表顯示:“上午拆完最后一面墻,下午清理垃圾,第二天水電工準時進場,這樣能省 2-3 天。”
而返工是工期的 “最大殺手”。墻面乳膠漆若因基層處理不到位出現開裂,返工一次至少增加 3 天;地板鋪設后發現起拱,拆除重鋪要多花 2-4 天。鄭州某裝修隊的教訓:“一家 200㎡辦公室,因墻面膩子沒干透就刷漆,出現大面積氣泡,不得不全部鏟除重做,工期增加 8 天,還賠了業主部分租金損失。” 此外,物業規定也可能限制工期:多數寫字樓要求 “非工作時間施工”(如晚 6 點至早 8 點),白天只能做靜音作業(如貼磚、安裝),這會讓總工期比允許全天施工的場地增加 1/3。
鄭州辦公室翻新的工期,從來不是裝修隊拍腦袋的數字,而是 “面積基礎值 + 改造復雜度 + 材料周期 + 意外緩沖” 的總和。100㎡輕翻新 20 天左右合理,300㎡全拆重改 2-3 個月正常,任何承諾 “低于行業平均工期 30%” 的報價都需警惕。對企業而言,與其糾結 “能不能再快”,不如和裝修隊約定 “分階段交付”(如先完成開放區,讓部分員工復工),在質量與效率間找到平衡。畢竟,一個翻新得又快又好的辦公室,才是企業真正需要的 “新起點”。
